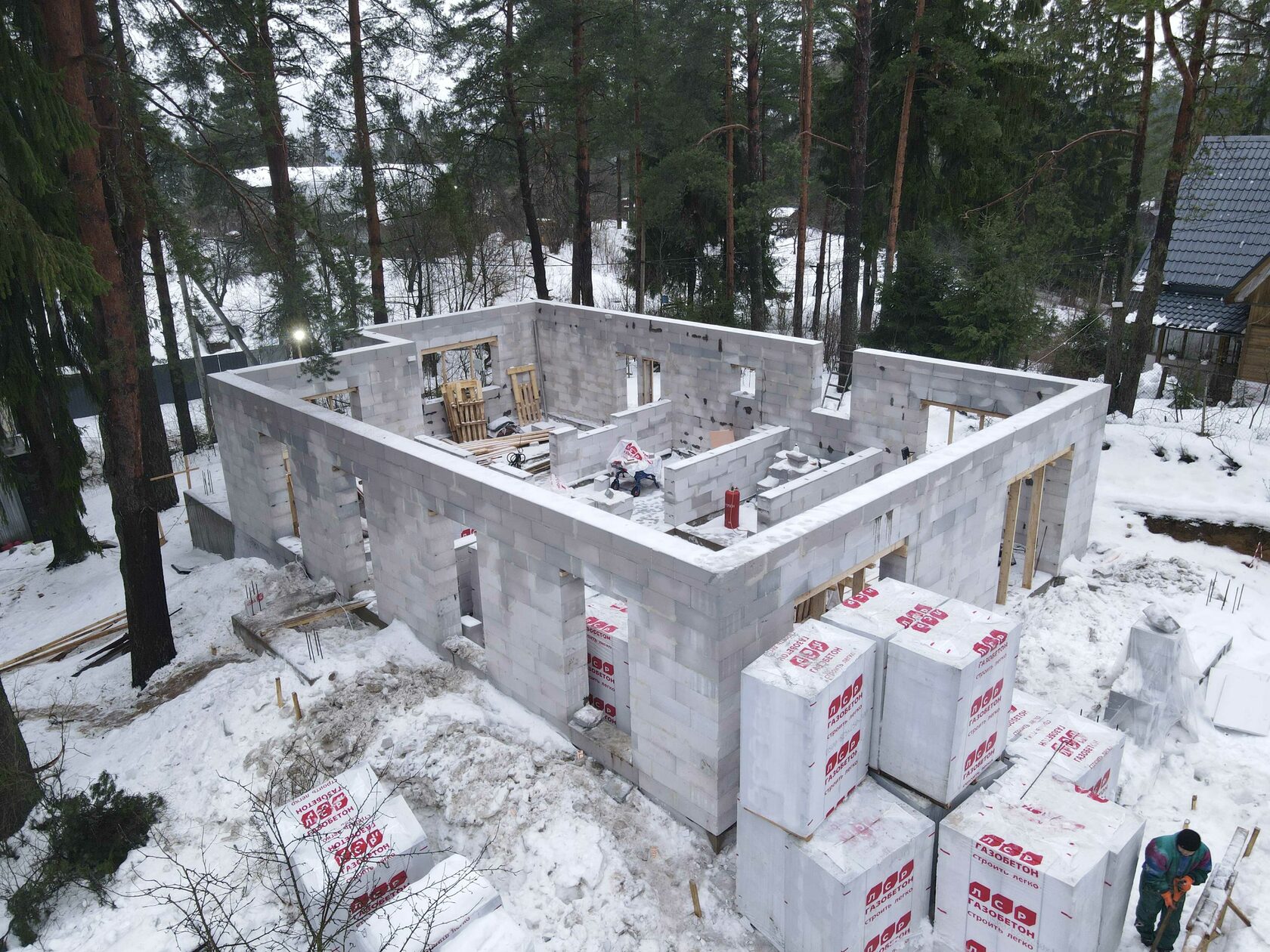

Газобетон с зимними технологиями: практическое руководство строителя

Содержание:

1. Почему газобетон выгоден зимой
2. Главные проблемы холодного сезона
3. Подготовка площадки и материалов
4. Выбор блоков и клеевых составов «зимней» серии
5. Пошаговая технология кладки при отрицательных температурах
6. Временное утепление и обогрев конструкций
7. Контроль качества и типовые ошибки
8. Экономика зимнего строительства
9. Часто задаваемые вопросы
10. Выводы

1. Почему газобетон выгоден зимой

• Низкое водопоглощение: при правильной транспортировке блоки почти не промерзают.
• Небольшая масса: уменьшается нагрузка на мерзлый грунт и фундамент.
• Высокая точность геометрии: тонкошовная кладка в 2–3 мм даже в холоде даёт минимальные мостики холода.
• Быстрый «тёплый контур»: дом под крышу нередко удаётся довести до весенней оттепели.

2. Главные проблемы холодного сезона

• Застывание воды в растворах → недонабор прочности шва, растрескивание.
• Вытягивание влаги из газобетона ветром → усадочные трещины.
• Отрицательные температуры по ночам и плюсовые днём → циклическое замораживание.
• Увеличение теплопотерь через открытые торцы кладки.

3. Подготовка площадки и материалов

3.1 Фундамент
Если фундамент заливают зимой, применяют противоморозные добавки или электропрогрев бетона до +10 °C. Кладку начинают только после полного набора проектной прочности (обычно 70 %: для большинства марок бетона это 10–14 суток при прогреве).

3.2 Хранение блоков
• Поддоны ставят на деревянные подкладки, не на землю.
• Оригинальную плёнку сдёргивают лишь частично, чтобы конденсат уходил, а снег не попал внутрь.
• Оптимальная температура складирования −5…+15 °C.

4. Выбор блоков и клеевых составов «зимней» серии

Таблица 1. Сравнение зимних клеёв для газобетона

Параметр Обычный клей Клей с ПМД-1 (противомор.) Клей «тепловой» с подогревом воды
Рабочая t°, °C +5…+30 −10…+25 до −15 (при t раствора +20 °C)
Время жизнеспособности 2 ч 45 мин 30 мин
Начальная прочность, МПа 0,8 0,6 0,7
Расход, кг/м² при шве 2 мм 4,0 4,3 4,1
Цена (усл. ед./мешок 25 кг) 1,0 1,25 1,15

Совет: для температур −5…−10 °C выгоднее работать зимним клеем заводского изготовления.
При −10…−15 °C экономичнее смешивать стандартный клей, но разводить его водой +50 °C и поддерживать прогрев площадки.

5. Пошаговая технология кладки при отрицательных температурах

Шаг 1. Обеспечиваем тепловой контур. Сборно-щитовые тенты или быстровозводимый ангар укрывают всю зону кладки. Внутри ставят дизельные или электрические тепловые пушки (1 кВт на 10 м³ пространства).

Шаг 2. Прогреваем материалы. Воду держат в утеплённом баке, клей – в отапливаемом хозблоке. Блоки по необходимости прогревают электрическими термовентиляторами 1–2 ч.

Шаг 3. Приготовление раствора. Температура готовой смеси не ниже +15 °C. Порции небольшие – на 20–25 мин работы.

Шаг 4. Нанесение клея. Используют каретку-раскладчик или зубчатый шпатель, толщина 2–3 мм. При ветре >5 м/с шов закрывают блоком в течение 3 мин.

Шаг 5. Утепление свежей кладки. Каждый горизонт накрывают полосой вспененного ПЭ толщиной 3–5 мм, сверху рулонный базальтовый мат. К утру шов успевает достичь критических 40 % прочности и не боится кратковременного замораживания.

6. Временное утепление и обогрев конструкций

Таблица 2. Рекомендованная мощность обогрева под тентом

Средняя наружная t°, °C Высота тента, м Толщина ПЭ-плёнки, мкм Мощность, кВт/100 м² Время обогрева/сутки
−5 3 120 6 8 ч
−10 3 150 9 10 ч
−15 4 150 + брезент 13 14 ч
−20 4 200 + теплоодеяло 16 24 ч (непрерывно)

Используемые приборы:
• Дизельная тепловая пушка непрямого нагрева (важно выводить продукты сгорания).
• Инфракрасные электротены – точечный прогрев узлов перемычек и армопоясов.
• Грелочное кабель-«змейка» Ø8 мм для фундаментной балки.

7. Контроль качества и типовые ошибки

1. Ошибка: хранение зимнего клея на морозе → комки. Решение: минимум +5 °C за 24 ч до замеса.
2. Ошибка: укладка промёрзших блоков. Решение: не допускаем t блоков ниже −3 °C.
3. Ошибка: длинные перерывы в работе. Решение: если пауза >2 ч – кладку сверху плотно закрываем матами.
4. Ошибка: открытые вертикальные швы. Решение: на морозе они «высасывают» влагу; проверяем проклейку зубчатым шпателем.

Инструмент проверки: недорогой диэлектрический влагомер 0–30 %. Перед укрытием вечером замеряем – должно быть <25 %.

8. Экономика зимнего строительства

• Увеличение цены клея: +15 %.
• Доп. расходы на обогрев и тент: 500–800 руб/м² кладки.
• Преимущество: запуск внутренней отделки на 3–4 месяца раньше, экономия на аренде (бригада переходит на другой объект).
• Итог: при годовом удорожании стройматериалов 8–12 % строительство зимой оказывается выгоднее, если цикл «коробка → кровля → оконный контур» ≤90 дней.

9. Часто задаваемые вопросы

Вопрос: Можно ли заменить зимний клей добавкой типа «калий-хлорид» в обычный?
Ответ: Хлоридные соли ухудшают коррозионную стойкость арматуры и вызывают высолы. Заводские противоморозные добавки на основе нитрит-нитрата кальция безопаснее.

Вопрос: Нужна ли гидроизоляция первого ряда зимой?
Ответ: Обязательна. Рубероид + слой морозостойкой цементно-песчаной стяжки (класс F100) толщиной 20 мм.

Вопрос: Замерзает ли газобетон при −30 °C?
Ответ: Влага из по-ячеистой структуры частично покидает блок ещё на складе. При максимальной влажности 35 % газобетон выдерживает 25 циклов замораживания без потери прочности.

10. Выводы

1. Газобетон позволяет вести каменные работы при t до −15 °C без значительного падения качества, при условии использования зимних клеёв и организованного обогрева.
2. Ключ к успеху – комплексный подход: прогретые материалы, тенты, временное утепление кладки, контроль влажности.
3. При грамотной организации стройка обходится дороже на 8–12 %, но даёт выигрыш по срокам и снижает риск весеннего дефицита кадров и техники.
